SPIE errichtet drei neue Umspannwerke in Offenbach

Offenbach, 16. April 2026 – SPIE realisiert im Auftrag der Gesellschaft für Hochspannungsbau Offenbach mbH (GHO) bis 2029 drei neue Umspannwerke und stärkt damit die regionale Stromversorgung. Die Anlagen befinden sich im Norden, Süden und Osten der Stadt und gehören dem örtlichen Strom- und Gasnetzbetreiber Energienetze Offenbach GmbH (ENO).

In allen drei Umspannwerken kommen moderne, vollständig SF₆-freie GIS-Schaltanlagen (Gas Insulated Switchgear) auf 110-kV- und 20-kV-Ebene zum Einsatz. Der Verzicht auf das klimaschädliche Isoliergas Schwefelhexafluorid reduziert den CO₂-Fußabdruck der Anlagen deutlich. „Wir gehören zu den Ersten in Deutschland, die diese Technologie im großen Maßstab bei Projekten umsetzen und so die Marktdurchdringung SF₆-freier Anlagen vorantreiben“, erklärt Christoph Bausch, Projektleiter im Geschäftsbereich High Voltage von SPIE Germany Switzerland Austria.

SPIE erbringt für alle drei Umspannwerke folgende Leistungen: Genehmigungsplanung und Errichtung der Gebäude, Engineering für die Primär- und Sekundärtechnik, Installation der kompletten Schutz- und Leittechnik, Projekt- und Baustellenleitung sowie Inbetriebsetzung der Gesamtanlagen. Die Umsetzung ist anspruchsvoll: Bis zu fünf Tonnen schwere Schaltfelder müssen teilweise auf engstem Raum im städtischen Umfeld installiert werden.

Die Projekte im Überblick:

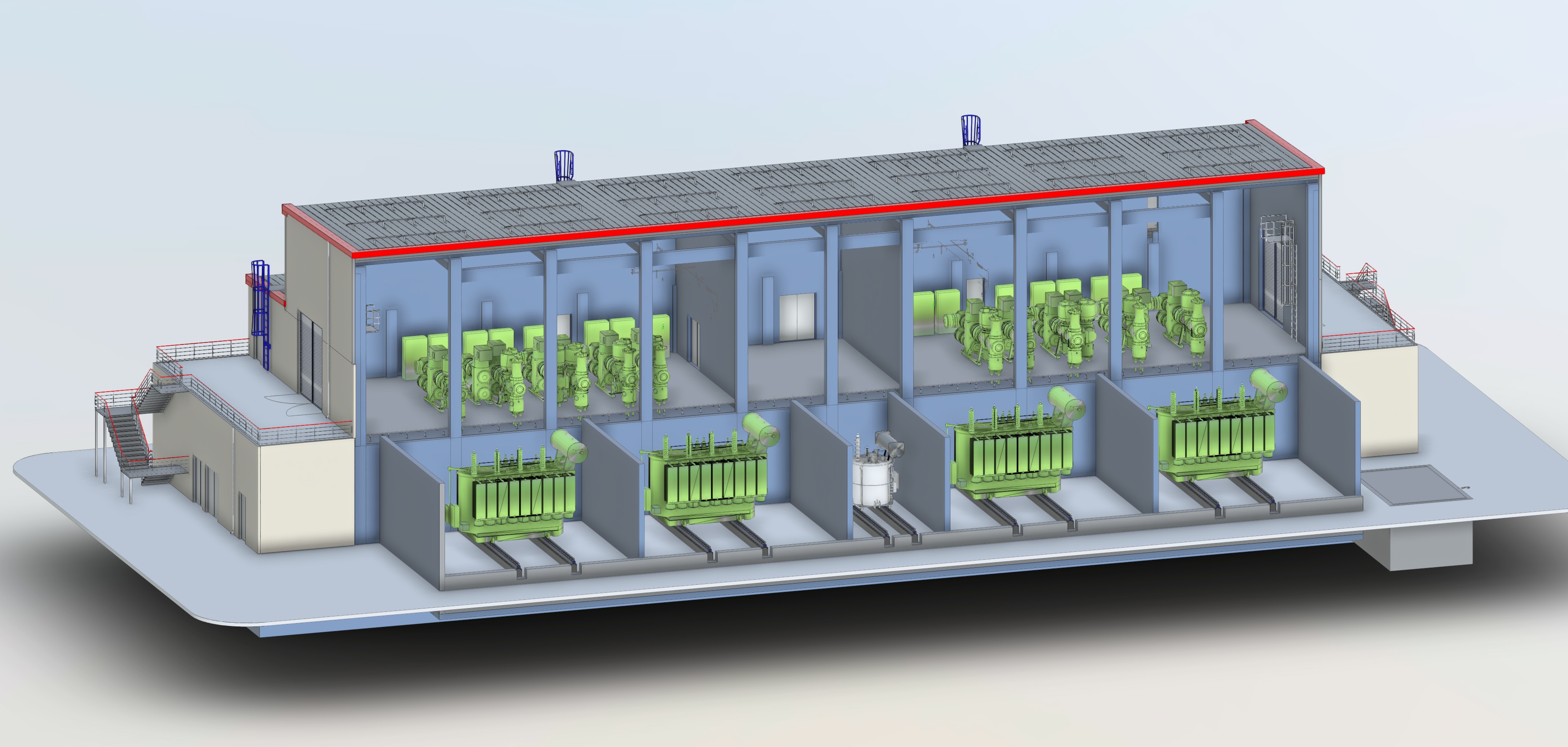

  • Umspannwerk Nord (EVO-Gelände, Andréstraße): 18.000 Kubikmeter, 110-kV-Schaltanlage mit 14 Schaltfeldern, 20-kV-Schaltanlage mit 52 Schaltfeldern, 4 Transformatoren.
  • Umspannwerk Ost (Mülheimer Straße): 18.200 Kubikmeter, 110-kV-Schaltanlage mit 16 Schaltfeldern, 20-kV-Schaltanlage mit 42 Schaltfeldern, 3 Transformatoren.
  • Umspannwerk Süd (Rowentastraße): 10.400 Kubikmeter, 110-kV-Schaltanlage mit 12 Schaltfeldern, 20-kV-Schaltanlage mit 30 Schaltfeldern, 2 Transformatoren.

Der offizielle Projektstart war im November 2025. Die beiden Umspannwerke Nord und Ost werden parallel umgesetzt (Beginn September 2026), das Umspannwerk Süd folgt im Juli 2027. Die Bauphase dauert insgesamt rund drei Jahre.

Burkhard Sager, Leiter des Geschäftsbereichs High Voltage von SPIE Germany Switzerland Austria, betont: „Die Umspannwerke sind ein Schlüsselprojekt für die nachhaltige Energiezukunft der Region. Sie schaffen die notwendige Netzkapazität, um den wachsenden Anteil erneuerbarer Energien sicher zu integrieren und die Versorgung auch in Zeiten hoher Last stabil zu halten.“
